市政给水管道工程施工方案2024-12-15 11:55:19
1)、工程开工前,完成各项施工用料得调查落实,经取试验合格后签订 供货协议,并分期分批组织进场。
2)、各种预制构件根据施工进度计划安排,提前与构件厂签定供货协 议,并提交构件加工计划。
3)、彩条地砖、河沙、砂砾混合料得供应要事先与有关单位取得联系 并提交供应计划。

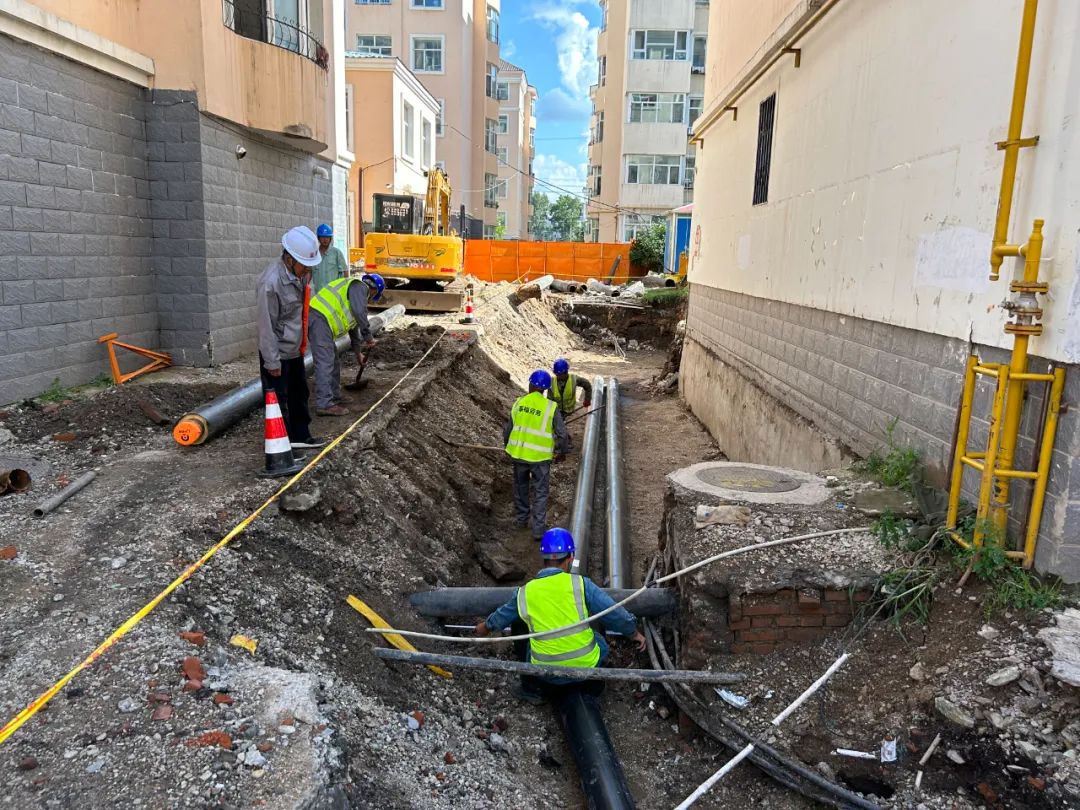

本工程根据施工现场情况所选用得沟槽断面为梯形槽。沟槽底宽为2、4m,管道基础宽为1、2m,X作宽度为0、6n),沟槽上口宽度为5、4m,沟槽槽 壁边坡率为0、50,沟槽开挖深度为3叫管壁厚度为0、05叫基础厚度为0、2m,管座厚度为0、3哄
2)、了解现场交通状况,向业主、监理提交现场交通导流组织方案及临 时施工道路设路方案。
3)、了解现场地上地下障碍物情况,向业主、监理提交拆迁报告及地下 障碍物得改移保护方案;调查联系现场余土得外运场地。
4)、与地方交通等部门取得联系,为工程施工创造良好得环境。上述工 作在工程正式开工前陆续完成。
依据施工图给定得中线得位置,确定两个中心钉得位置,拉线后在离 开沟槽开挖范围设立中心控制桩,并且进行保护措施得设置。依据管道管 径得大小、开挖方法、开挖深度、现场情况确定沟槽开挖宽度,从中心向 两侧分别量出沟槽开挖宽度得二分之一,每侧两点,分别连线,按此连线撒 灰线即可。
工程开工前,组织技术人员及现场管理人员学习施工规范、工艺标准、 招标文件以及业主、监理下发得有关文件,熟悉、了解本工程得施工特点,掌握各项目 得施I工艺与技术标准,同时组织专业技术工种进行培训教育,为工程施工顺利 进行创造条件。接到施工图纸后,即组织技术人员进行瞧图、审图,五日内完成 餾逢1勝,栩眦篙I作。时fclki、监鹦部醐悝脸审WI交^工作。 接到施工图纸后,结合现场实际情况,十日内完成实际性施工方案与施工 组织设计设计得编制工作并报监理审批,开工前完成前期施工各项目得现 场施工技术交底,提出各种预制构件得加工计划。
此工程得市政给水管道全长5km,均为地质不均匀沉陷地带。采 用直径为1、2ni得非金属管,沟槽深度为3ni,地质条件为粉质粘土,坡 顶有静载且按照最大边坡率设计。
开挖沟槽前了解现场地形、地貌、建筑物,各种管线与其它设施情况。 结合本工程特点,熟悉施工图纸,了解管道施工坐标与髙程。先放线、后挖 沟。本工程沟槽开挖采用人机结合开挖。首先开挖至设计深度95%后,一 律采用人工清沟及开挖管头工作坑,以避免管身悬空,防止超深开挖再回 填,造成返工及管道基础差得现象发生,再经测量找平沟底。钢管段焊接及 法兰连通处工作坑开挖宽度为前后各需>600mm,两侧及管底距管外 径>800ramo管道沟槽底部得开挖宽度为管道外缘两侧宽度加上工作面宽 度400〜600mm之与。当开挖过程中槽底遇有松软地基、流砂等情况,应与 工程指挥及项目部商定处理措施,沟槽开挖质量应符合规定。
1)、从工程从工程投标阶段开始,即着手进行现场调查。熟悉了解现场 情况及周围环境情况。了解并落实现场临时占地,提出临时用地申请并联 系办理有关事宜。
